时间:2020-04-03 点击: 次 来源:阳光畜牧网 作者:张凯 - 小 + 大

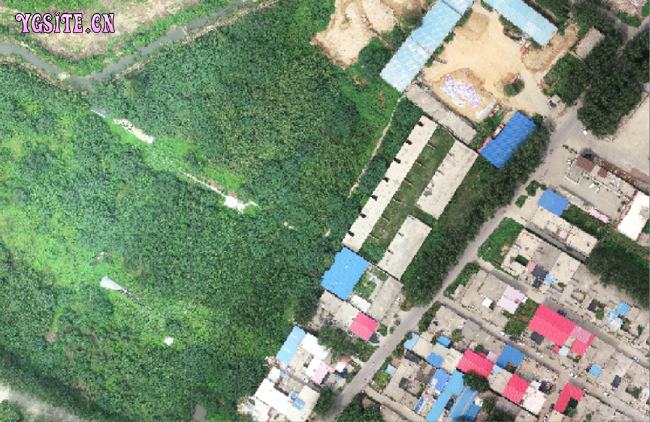

四、测量控制点留设不足或为做好保护及标记 施工过程要依据测绘单位提供的测量控制点进行定位放线,测量控制点的留设要尽量避开需开挖、回填的区域,避开道路位置,并做好保护和标记。测量控制点的数量按照场地面积的大小,一般不少于4个(为满足施工单位要求,一般要求E级或更高等级)。 猪场项目测绘工作管理流程 上文介绍了猪场项目测绘的一些问题,这些问题要得到有效解决需要结合猪场项目建设管理的特点配套相应的工作管理流程,这里笔者结合自身经验对猪场项目测绘工作管理流程提出建议。 1、一次测绘流程 选址评估阶段可结合卫星照片及现场查勘进行初步评估,如初步评估通过即同测绘公司签订合同开始测绘,测绘精度要求不低于1:1000,可采用航测方式(地表构筑物、建筑物可人工补测),测绘成果提供后进行现场复核,基于测绘成果进行选址评估最终确认。基于该测绘成果开始方案设计,国土、林业、环保、水土保持等相关手续申报,并进行后续施工图设计工作。 注意事项:测绘合同签订需明确相关要求(测绘精度、测绘控制点要求、地表构筑物建筑物测量要求等),测绘成果应由建设单位工程管理部门现场复核。 2、二次测绘流程 对于地形复杂的项目,方案设计完成后,可依据设计方案对设计区域内进行补测,达到不低于1:500的精度。基于补测后提供的测绘成果,进行方案设计调整,进行国土、林业、环保、水土保持等相关手续申报,并进行后续施工图设计工作。 注意事项:对地形复杂项目,可在提前在测绘合同中约定好二次测绘的工作。 3、土石方工程验收测绘 对于地表植被茂盛、地形复杂、土石方工程量较大的项目建议清表后进行再次测绘,跟进测绘成果调整场地设计方案,细化场地设计资料(土石方计量、护坡方案、场地排水方案等),场地平整结束后再进行测绘计算土石方工程量。 注意事项:对地形复杂、土石方工程量较大的项目,通过测绘单位清表后测绘、场地平整后测绘根据两次测绘成果计算土石方量是很有必要的,可以减少不必要的扯皮,控制场平费用,加快项目推进。 声明:本文由猪舍控张凯授权本站发布,转载请注明出处。 |
上一篇:2020年全国生猪存栏分布地图
|
建议使用1440*900分辨率浏览
